三亚供电局10kV保北线凤上支线四步曲顺利完工
2021-12-27 来源: 点击:974次
2021年临近年尾,三亚工程监理项目部再次传来捷报!10kV保北线凤上支线也终于全线贯通了。虽说是支线,也是混改项目(绝缘导线与裸导线沿线路交替更换),但是一条长线路,设计施工共253基杆,且跨越槟榔林区较多。该项目自进入2021年后才回头施工,在12月14日,凤上支线全线贯通。2018年基建项目认为最难啃的骨头、在电力人难于启齿的心病终于得到根除。该工程分为三个施工阶段:
第一个阶段:后段#147至#204属于后段,芒果区较多,地势较空旷。后段在2019年底已经完成了导线更换工作,且多为绝缘导线。这为后来绝缘线不够埋下了伏笔。
第二阶段:2021年7月初,由于政府介入同时推动与协助征地工作。施工班组再次进场并顺利完成。至9月初,工程已具备停电更换导线工作。经过多次反复勘察与计划,恰逢卫星发射、发电机进入施工现场道路被封、属地所要求更换导线等诸多因素,项目无法实施。
第三阶段:2021年11月7日,由于旧线路#97杆发生村民收割槟榔发生触电事故。在局领导周旋安排下,先停#89至#100杆线路并换上绝缘导线并顺利完工。
第四阶段:2021年12月6日,在得知马丹村路面修复完毕,发电车具备进入发电现场后,凤上支线施工迫不及待地再次进入议程。在多次开会讨论、多次勘查现场、多次与属地所沟通后,三业局陈副局长亲自挂帅指挥各参建方进场施工。历经12月10日、12月12日两次分段停电的情况下,工程得于顺利完成。

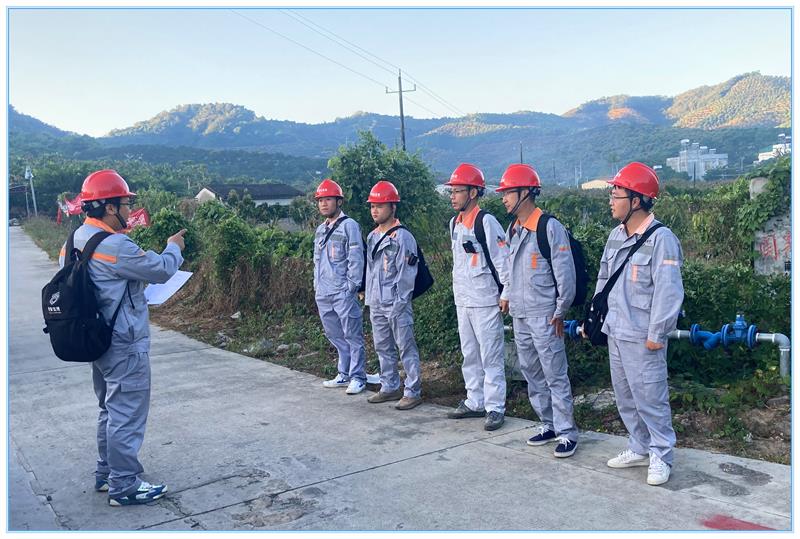

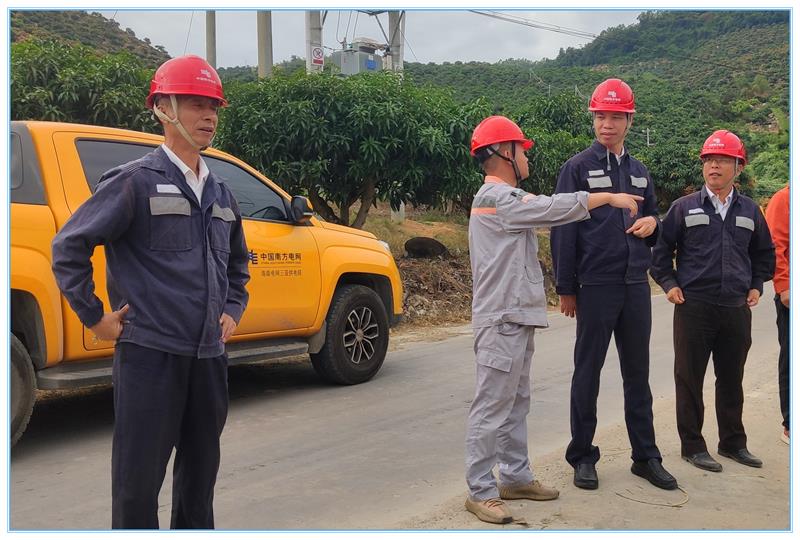

本工程得于顺利完工,也有监理不小的功劳,包括线路的复勘、方案计划的定决策、甚至现场安全质量的包括、甚至征地青赔工作等等,都有监理人员勤劳匆忙的背影。一次次的付出,让业主单位看在眼里。相信我们的付出及努力会得到更大的回报。
撰稿人:梁汉盛
