35kV三里站增容改造工程35kV部分施工完成并投运
2021-05-14 来源:未知 点击:969次
35kV三里站增容改造工程工程开工于2020年4月30日,历经一年,于4月22日完成了35kV备用一线及35kV站用变的投运,站内35kV部分已全部施工完成并投运。
35kV站用变四周属于带电区域,站用变的安装困难,2021年3月15日现场采用葫芦对重达795kg的站用变进行吊装。吊装前监理对葫芦的负荷及外观进行核验,检查现场施工对应的安全措施,吊装过程中对现场进行全程的安全旁站,吊装过程持反复观察变压器的平衡状态。经各参建单位的共同努力下变压器的安装已放置预埋件预定位置。
4月19日我监理项目部在施工单位完场3级自检的情况下对35kV备用一线及35kV站用变进行监理初检,初检发现施工单位未能对35kV站用变基础进行抹灰,经监理提出整改要求,4月21日下午施工班组完场整改。
4月20日业主组织监理、施工单位对35kV备用一线及35kV站用变进行验收,验收过程业主现场提出站用变区域地下旧电缆管未完全拆除问题,经讨论此项为消缺项,三里站竣工前,对站内各基础进行清洗绿化时对旧电缆管进行清理。
4日22日35kV备用一线及35kV站用变停电接火,当日11时05分顺利完成工作任务,对设备进行投运。至此35kV的4回出线;#1、#2主变;#3站用变属于35kV部分已全部完成了投运。
本期工程内容:
主变:前期建设2×5MVA,本期建设2×10MVA。
(1) 35kV装置:新建35kV间隔线路PT。
(2) 10kV出线:现有6回出线,本期新增5面出线柜。
(3) 无功补偿装置:现有1组750kvar予以拆除;本期新增2×1500kvar,配套新增1面10kV电容器柜。
站用变:现状有1台35kV站用变,本期新增1台10kV站用变。
建设单位:南宁供电局上林业主项目部
设计单位:广西冠宇电力有限公司
监理单位:安博体育首页(中国)有限公司
施工单位:中建泓泰电力工程有限公司

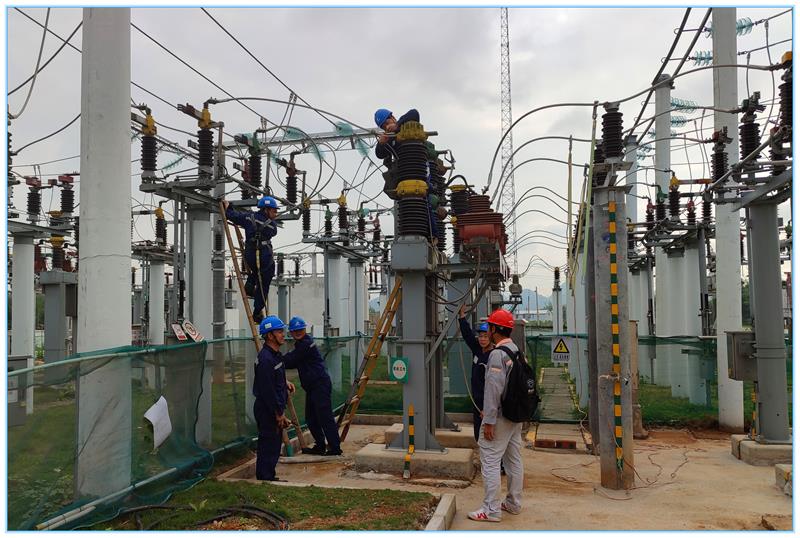

![](/uploads/allimg/210514/1-210514104022.jpg)

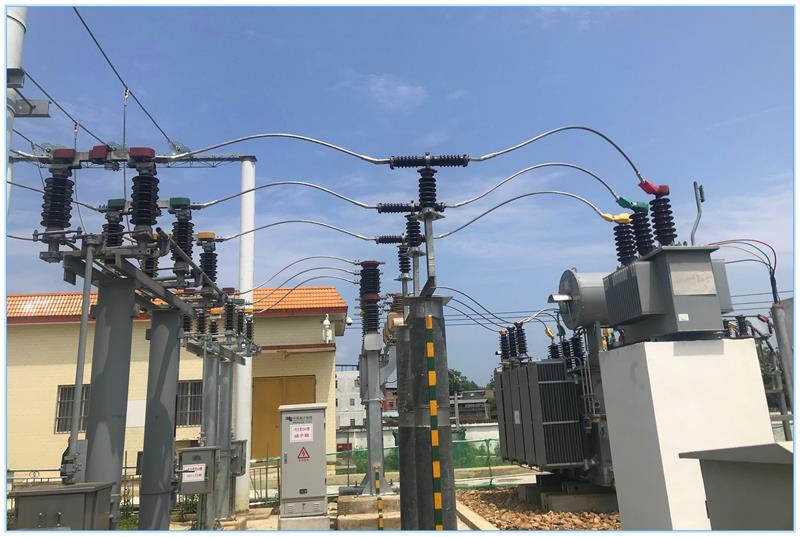

![](/uploads/allimg/210514/1-210514104022-50.jpg)
4月20日业主组织监理、施工单位对35kV备用一线及35kV站用变进行验收,验收过程业主现场提出站用变区域地下旧电缆管未完全拆除问题,经讨论此项为消缺项,三里站竣工前,对站内各基础进行清洗绿化时对旧电缆管进行清理。
4日22日35kV备用一线及35kV站用变停电接火,当日11时05分顺利完成工作任务,对设备进行投运。至此35kV的4回出线;#1、#2主变;#3站用变属于35kV部分已全部完成了投运。
本期工程内容:
主变:前期建设2×5MVA,本期建设2×10MVA。
(1) 35kV装置:新建35kV间隔线路PT。
(2) 10kV出线:现有6回出线,本期新增5面出线柜。
(3) 无功补偿装置:现有1组750kvar予以拆除;本期新增2×1500kvar,配套新增1面10kV电容器柜。
站用变:现状有1台35kV站用变,本期新增1台10kV站用变。
建设单位:南宁供电局上林业主项目部
设计单位:广西冠宇电力有限公司
监理单位:安博体育首页(中国)有限公司
施工单位:中建泓泰电力工程有限公司
撰稿人:潘泽原
