220kV聚龙变110kV配套送出工程水土保持验收
2018-10-19 来源:未知 点击:962次
2018年09月21日和10月11日,这两天都是秋高气爽,各参与验收代表带着满腔的热情准时抵达线路塔位,监测方利用先进工具--无人飞行机沿线抽选部分塔位,进行拍摄检查各塔位水土保持落实效果情况。本次验收由广西电网有限责任公司崇左供电局基建部专责马忠义牵头组织,由深圳市昌善基环保科技有限公司对工程开展水土保持专项监测。
参与单位成员有:崇左供电局主网业主项目经理吴少威、深圳市昌善基环保科技有限公司总经理周昌俊、广西广西电力设计有限公司设计总工程师黄忠顺、广西南宁振安电力工程监理有限公司业务区主管梁建军、云南耀邦达电力工程有限公司项目经理徐杰、柳州市水土保持监测分站工程师刘超、曾珂。
验收范围:220kV聚龙变电站110kV配套送出工程的2个单项工程,线路全长26.059km , 新建铁塔80基。
一、水土保持设施完成情况:
(1)工程扰动土整治
杆塔施工区:扰动地表0.797 hm²,水保措施防治0.795hm²。
堆料场及牵张场施工区:扰动地表0.090 hm²,水保措施防治0.090hm²。
施工便道区:扰动地表0.127 hm²,水保措施防治0.127hm²。
(2)林草植被恢复
杆塔施工区:需恢复林草植被0.758hm²,林草植被实际恢复0.756hm²。
堆料场及牵张场施工区:需恢复林草植被0.010hm²,林草植被实际恢复0.010hm²。
施工道路区:需恢复林草植被0.073hm²,林草植被实际恢复0.073hm²。
在2013年10月10日至2016年12月13日共38个月的监理工作中,我监理项目部主要采取以下几点的监理控制措施,有效确保了工程施工质量和水土保持措施落实:
(1)督促施工单位在各工序施工前编写作业指导书或施工方案,并向施工人员进行安全技术交底。工程建设过程要求施工单位严格按照设计图纸施工,所有的工程变更必须由设计单位出具变更修改通知单并经监理和业主审核通过后方可实施,无文字依据的工程变更不准施工。
(2)督促施工方注意保护自然环境,推行“绿色环保型”施工,减少对环境的破坏。在施工中尽量做到砂、石、水泥不落地,用铺垫材料保证其与地面的隔离;减少临时占地,减少植被破坏;土石方开挖时尽量不降基面或少降基面,保留原地形和自然植被,防止水土流失;在山坡开挖时下坡处做好防止土、石块滚落的措施;土石方按要求堆放,并按设计图纸要求做好截水沟;创造条件在塔位种上草种;施工完毕后,做到“工完、料尽、场地清”。
我监理项目部以“严格、规范、高效、进取”的管理理念,对工程水土保持措施的实施管控,使工程扰动范围内的水土流失控制在允许范围内,确实认真履行了水土流失防治责任。
三、2018年10月11日下午,水土保持验收工作组经过两天的现场全面核实并召开验收总结会,会上通过各方表决形成如下结论。
本工程水土流失防治体系构建合理,各项水土保持措施运行良好,水土流失防治指标均达到目标值:工程扰动土地整治率达到99.80%,水士流失总治理度达到99.78%,拦渣率达到99.80%,林草植被恢复率达到99.76%,林草覆盖率达到82.74%,本工程各项水土保持措施布局合理,发挥了水土保持作用,未发生由于施工带来水土流失造成危害现象,水土保持设施具备持续、安全、有效正常运行,符合交付使用要求。
验收范围:220kV聚龙变电站110kV配套送出工程的2个单项工程,线路全长26.059km , 新建铁塔80基。
一、水土保持设施完成情况:
(1)工程扰动土整治
杆塔施工区:扰动地表0.797 hm²,水保措施防治0.795hm²。
堆料场及牵张场施工区:扰动地表0.090 hm²,水保措施防治0.090hm²。
施工便道区:扰动地表0.127 hm²,水保措施防治0.127hm²。
(2)林草植被恢复
杆塔施工区:需恢复林草植被0.758hm²,林草植被实际恢复0.756hm²。
堆料场及牵张场施工区:需恢复林草植被0.010hm²,林草植被实际恢复0.010hm²。
施工道路区:需恢复林草植被0.073hm²,林草植被实际恢复0.073hm²。

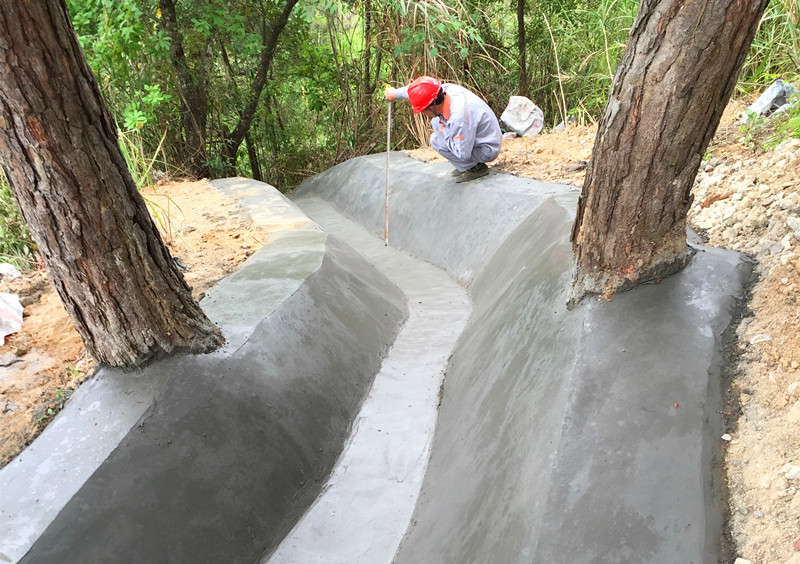

G21水土保持排水沟监理验收
二、水土保持监理实施措施 在2013年10月10日至2016年12月13日共38个月的监理工作中,我监理项目部主要采取以下几点的监理控制措施,有效确保了工程施工质量和水土保持措施落实:
(1)督促施工单位在各工序施工前编写作业指导书或施工方案,并向施工人员进行安全技术交底。工程建设过程要求施工单位严格按照设计图纸施工,所有的工程变更必须由设计单位出具变更修改通知单并经监理和业主审核通过后方可实施,无文字依据的工程变更不准施工。
(2)督促施工方注意保护自然环境,推行“绿色环保型”施工,减少对环境的破坏。在施工中尽量做到砂、石、水泥不落地,用铺垫材料保证其与地面的隔离;减少临时占地,减少植被破坏;土石方开挖时尽量不降基面或少降基面,保留原地形和自然植被,防止水土流失;在山坡开挖时下坡处做好防止土、石块滚落的措施;土石方按要求堆放,并按设计图纸要求做好截水沟;创造条件在塔位种上草种;施工完毕后,做到“工完、料尽、场地清”。
我监理项目部以“严格、规范、高效、进取”的管理理念,对工程水土保持措施的实施管控,使工程扰动范围内的水土流失控制在允许范围内,确实认真履行了水土流失防治责任。
三、2018年10月11日下午,水土保持验收工作组经过两天的现场全面核实并召开验收总结会,会上通过各方表决形成如下结论。
本工程水土流失防治体系构建合理,各项水土保持措施运行良好,水土流失防治指标均达到目标值:工程扰动土地整治率达到99.80%,水士流失总治理度达到99.78%,拦渣率达到99.80%,林草植被恢复率达到99.76%,林草覆盖率达到82.74%,本工程各项水土保持措施布局合理,发挥了水土保持作用,未发生由于施工带来水土流失造成危害现象,水土保持设施具备持续、安全、有效正常运行,符合交付使用要求。
梁建军撰稿
