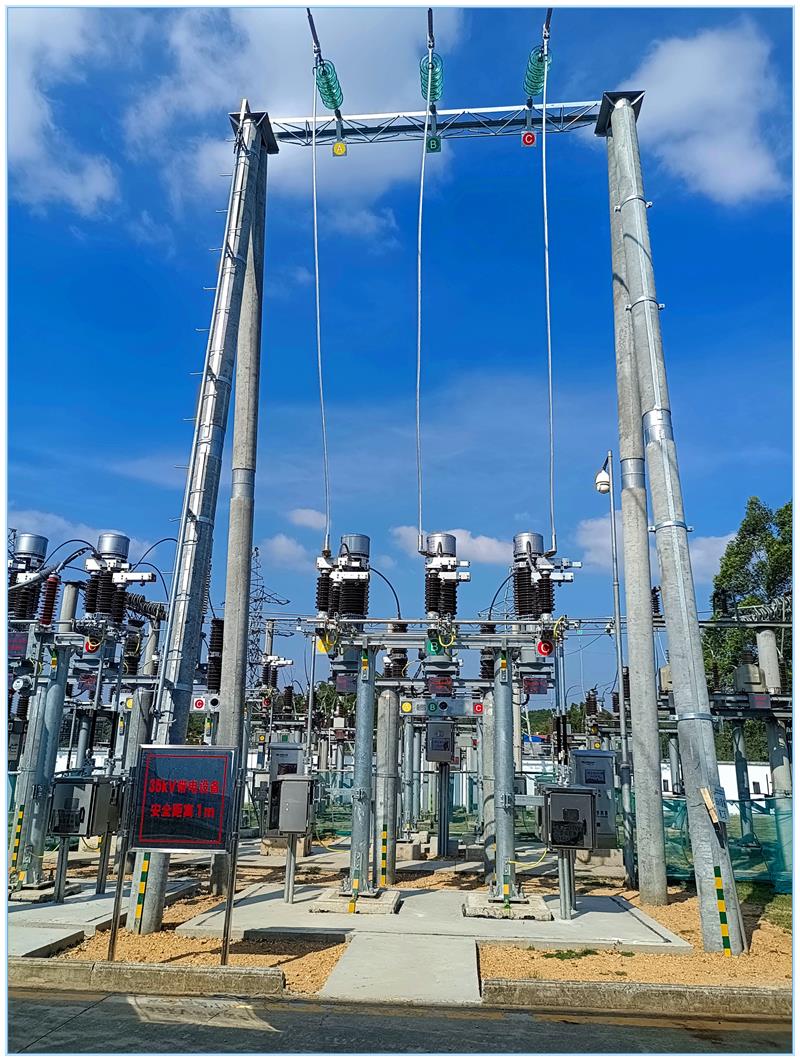

110kV沙坪变电站二期扩建工程竣工投运
2022-12-15 来源: 点击:982次

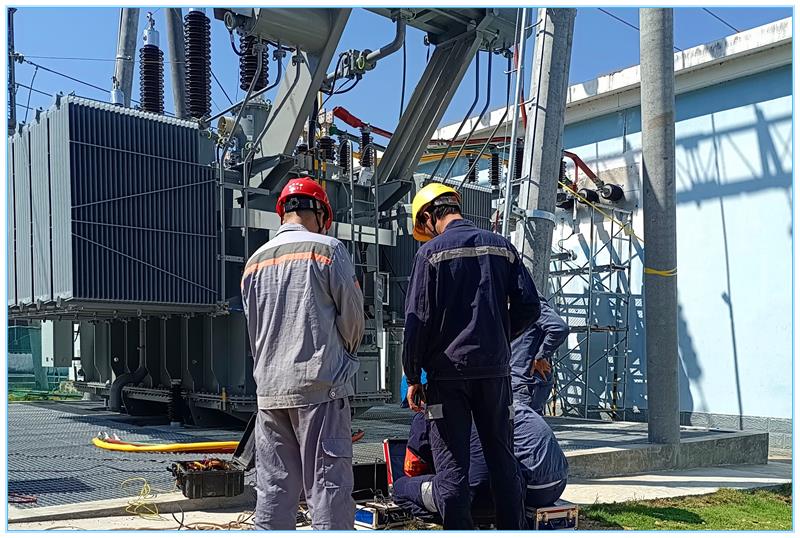

公司监理项目:钦州供电局110kV沙坪变电站二期扩建工程,于2022年3月10日开工,在建设单位的大力支持和协调下,各参建单位密切配合、共同努力,2022年12月09日下午16时40分对110kV沙坪变2#主变进行充电,到2022年12月10日03时45分110kV沙坪变电站二期扩建工程启动试运行工作已完成,已送电至所有新建设备,所有设备运行正常,至此110kV沙坪变电站二期扩建工程顺利启动运行。
工程建设规模:
1.主变压器规模:本期新建2#主变1台,容量为40MVA,采用有载调压变压器。
2.电压等级及出线规模:
(1)110kV出线,本期完善垌沙Ⅱ线间隔,及主变进线隔离开关;
(2)35kV配电装置,本期建设2#主变进线间隔1个,电容器间隔1个;
(3)10kV配电装置,原接线为单母线接线,本期扩建为单母线分段接线,建设2#主变进线柜、站用变柜、电容器出线柜、母线 PT柜、分段隔离柜、分段断路器柜、接地变柜各1个,馈线柜7 个,另外将I段母线上的备用柜做为另1个接地变柜。
3.无功补偿:本期新增35kV电容器1组,容量为5Mvar,10kV电容器1组,容量为4Mvar。
4.中性点接地装置:本期配置#2主变110kV中性点间隙保护设备1套;35kV中性点用电缆并接至前期消弧线圈;配置10kV消弧线圈并小电阻接地成套装置2套。
5.站用变:本期将 10kV站用变由I段母线改接到Ⅱ段母线。
建设单位:广西电网有限责任公司钦州供电局
设计单位:广西蓝川设计有限公司
监理单位:安博体育首页(中国)有限公司
施工单位:广西钦能电力集团有限公司
撰稿人:刘汉多
