防东铁路项目输配电线路迁移工程跨越铁路施工完成

2022-11-28     来源:    点击:959次

公司监理项目:防东铁路项目输配电线路(35千伏及以上) 迁移工程,其中110kV新石线线路起迄点:起自43#大号侧新建的EN01塔,终至 47#杆处新建的EN04塔线路总长 0.61km新建角钢塔 5 基EN1~EN2档同时跨越钦州防城港铁路线,跨越采用无跨越架架空悬索网的方式进行张力跨越架线施工。

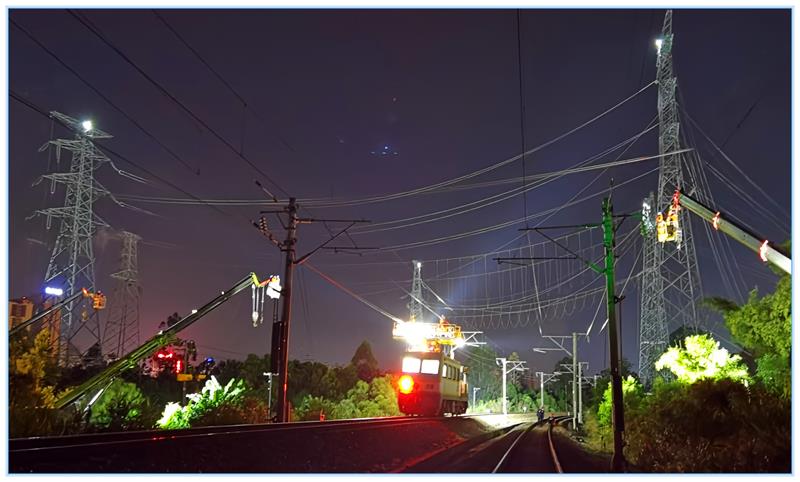

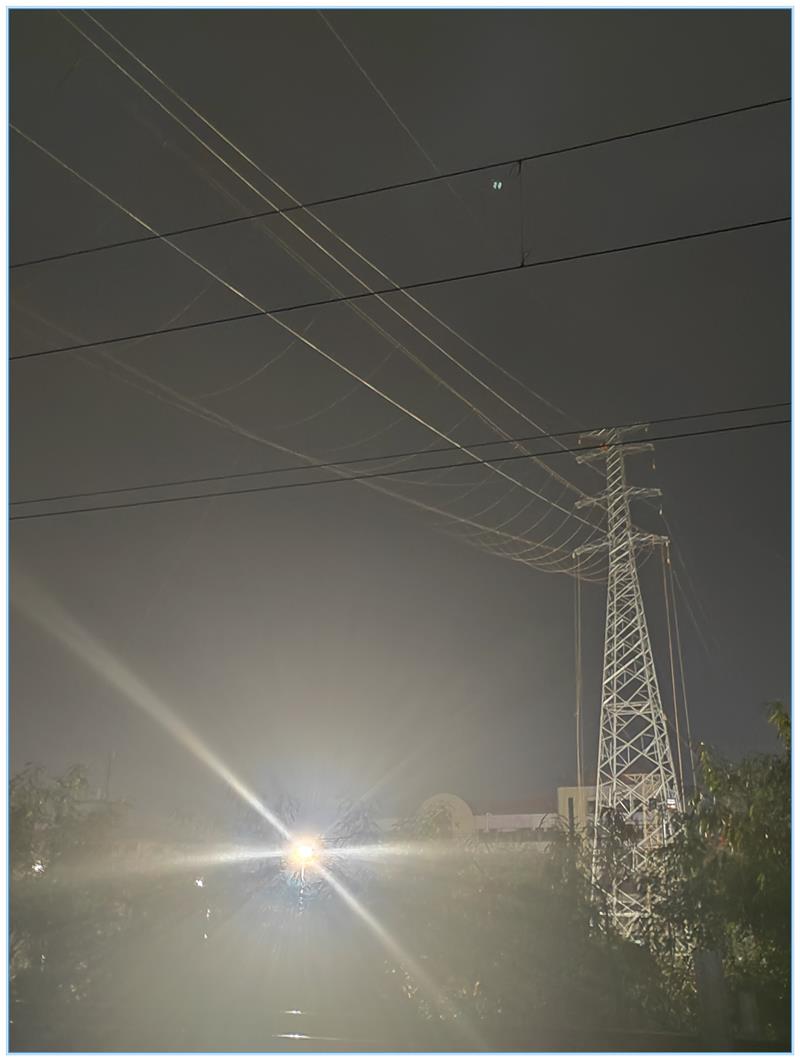

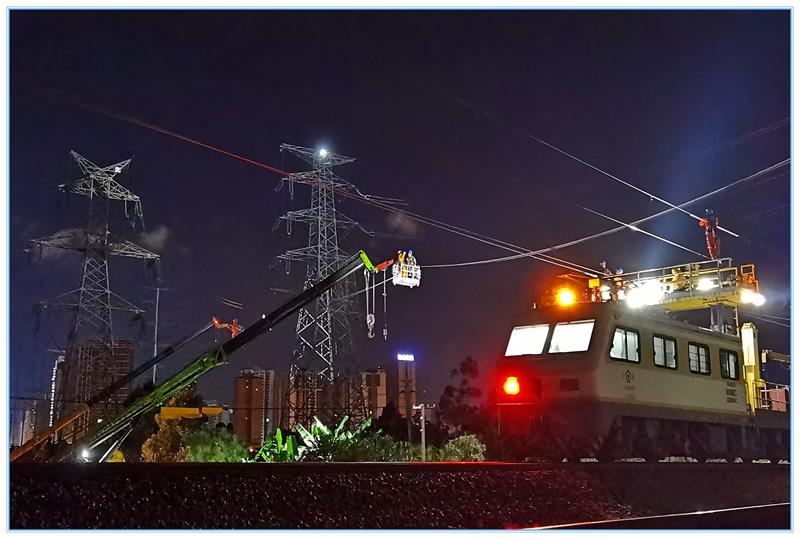

跨越时间:2022118日~1113日,每天利用铁路天窗时间00:00~04:00进行施工。

   为了对本次跨越施工做好充分准备,对跨越铁路的专项施工方案进行严格审查,通过参建单位的审查-整改-再审查,最终确定施工方案。跨越铁路施工审批流程复杂,涉及审批部门较多,在与铁路相关部门办理手续过程中协调各部门的关系,为了更快的解决35kV 线路原则不允许跨越高铁,线路倒杆距离不满足“塔高+3m”要求,线路杆塔位位于防东铁路项目红线内等情况,铁路部门配合施工前,施工单位成立跨越高铁施工工作专项小组与铁路工作人员严密配合监理项目部严格管控人员到位情况,对进场机械设备、安全工器具、照明设备进行了专项检查,确保能够满足本次施工需求,通过各参建单位的共同努力,使得施工能够顺利开展。

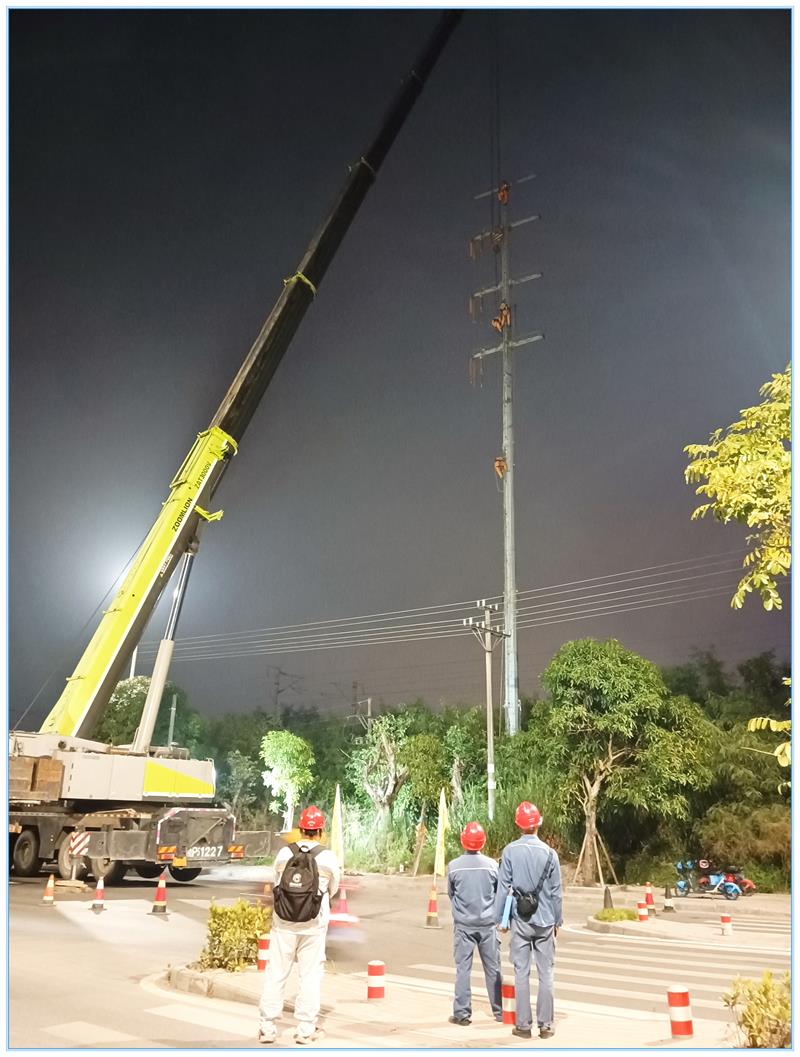

施工过程中严格管控,每天严格执行“日站班会制度”,施工人员服从安排,统一指挥,条理清晰,分工明确,根据施工方案要求能充分把握时间,我监理人员严格对现场安全质量严格把关,落实现场安全防范措施及夜间施工的作业措施,发现问题及时处理。

针对本次跨越铁路及电力线路施工,各参建单位领导特别重视并到位管理,防城港供电局裴副总经理及相关负责人到位进行指导工作,我振安监理公司每天安排两名管理人员到现场检查,广西嘉能电力建设有限公司总经理到场做好协调管理工作,各参建单位领导对重大事情做出决策,过程中,各单位主要负责人相互沟通,面对施工过程中遇到问题并迅速解决,使得本次跨越施工能够在规定时间内完成。

通过大家的共同努力,使得本次重点管控工作能够顺利完成,完工后,各单位进行了总结,提出了施工过程中的优点与不足,为往后遇到类似的工作做出了更好的铺垫。

建设单位:防城港市土地征收储备中心

设计单位:广西百源建设工程设计咨询有限公司

监理单位:安博体育首页(中国)有限公司

施工单位:广西嘉能电力建设有限公司



   撰稿人:林远浩
