洋浦热电至三都220kV线路工程首次及立塔前阶段质监检查完成
2022-06-16 来源: 点击:885次

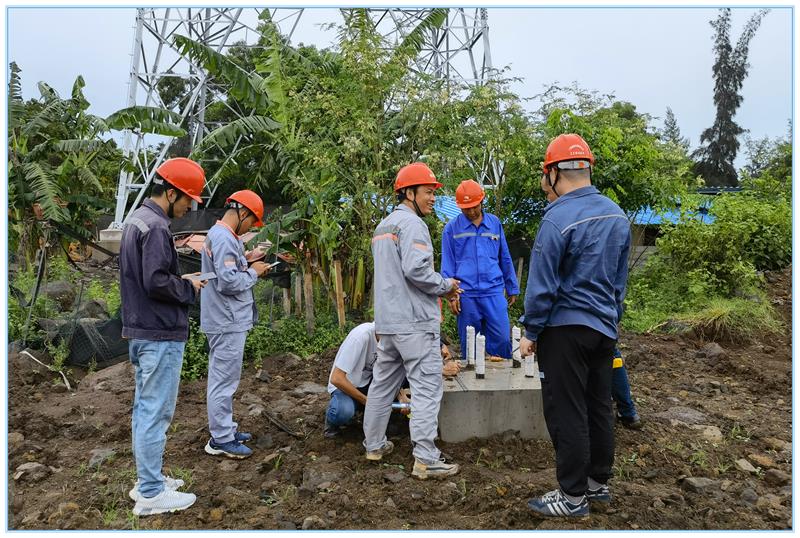

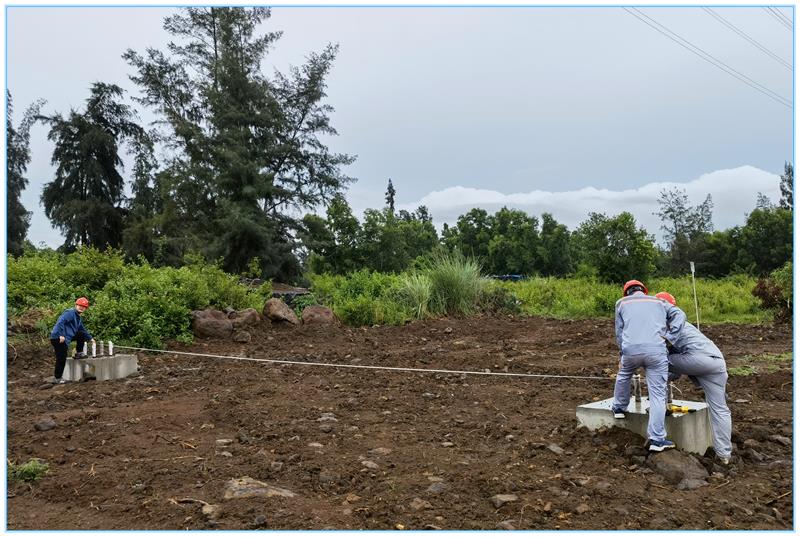

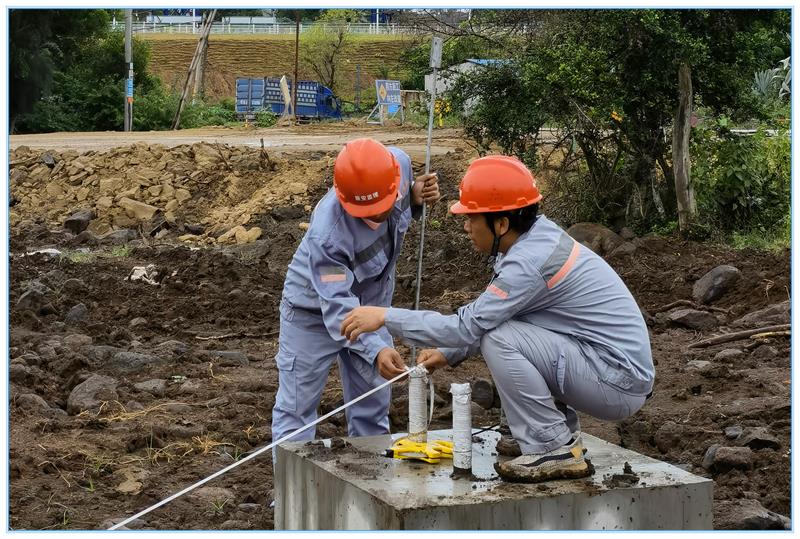

公司监理项目:洋浦热电至三都220kV线路新建工程线路路径长度3.611km,共计杆塔13基。目前已经完成9基杆塔基础施工,已完的基础工程组织了转序验收,占杆塔基础总量70%,其中耐张塔4基,直线塔5基,已具备质监条件,于2022年06月08日,完成了首次及架空输电线路杆塔组立前阶段质量监督检查。经质监站对施工现场及资料进行检查,本工程质量符合《工程建设标准强制性条文(电力工程部分)》及《工程建设标准强制性条文(建筑工程部分)》要求,同意进行入下道工序施工。
工程建设规模:
线路部份:本期新建洋浦热电至三都 220kV 同塔双回架空线路,即起点为洋浦热电出线电缆终端塔,终点为 220kV 三都站,长度约 2×3.611km。导线型号:导线采用 2×JL/LB1A-400/35 型铝包钢芯铝绞线。 地线型号:地线架设 2 根 OPGW-24B1-100 型 OPGW 光缆,光纤型号均选用 G.652D 型。全线杆塔使用情况:总塔数:13 基。其中双回耐张、转角塔:6 基(其中窄基塔 1 基)双回直线塔:7 基。
变电部份:本期扩建2个 220kV出线间隔、220kV IM 分段间隔及 IMB和 IIM 母联间隔、IMB 母线设备间隔。其中:220kV GIS 架空出线间隔2个,220kV GIS分段间隔1个,220kV GIS母联间隔1个,220kV GIS母线设备间隔1个,电压互感器2台,氧化锌避雷器6只,GIS局放(UHF)在线监测装置1套。二次屏柜共10面。
建设单位:海南电网有限责任公司建设分公司
设计单位:中国电建集团海南电力设计研究院有限公司
监理单位:安博体育首页(中国)有限公司
施工单位:广西送变电建设有限责任公司
质量监督单位:海南省电力建设工程质量监督中心站
撰稿人:黄盛
