海南保亭35kV什玲变主变增容及第二电源线路工程顺利启动运行
2022-04-01 来源: 点击:877次

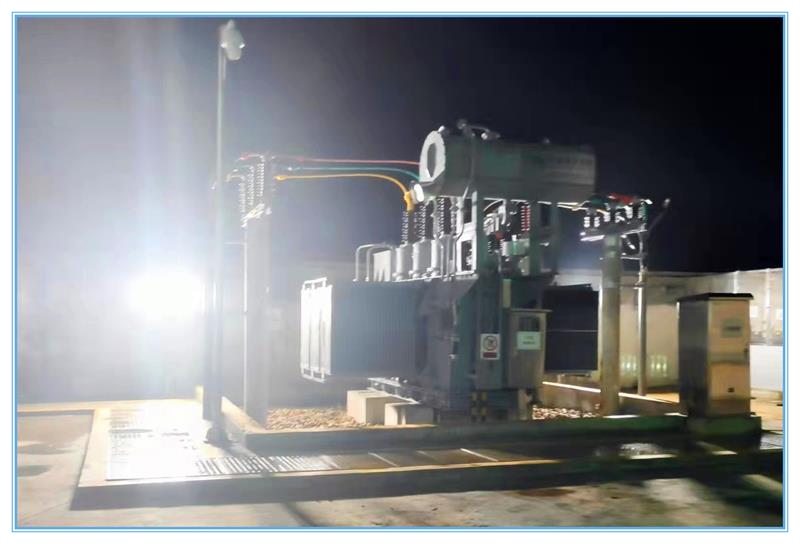

公司监理项目:保亭35kV什玲变电站主变增容及第二电源线路工程,2019年3月06日开工,于2022年3月24日通过了各参建单位及运行单位的验收,具备启动送电,于2021年8月24日21时00分启动送电,2022年3月25日06时20分送电正常。
建设规模:增容1#主变,容量为1×8000MVA;35kV线路2km。
接受本工程监理委托后,我公司选派了有丰富从业经验并有资质的监理人员包括总监理工程师、土建专业监理工程师、电气专业监理工程师、安全监理工程师、现场监理员等成立监理项目部对该工程实施驻点监理,并配备必要的检测工器具和相关指导性资料。
施工前监理项目部根据项目情况编写了工程监理规划、监理实施细则、监理旁站方案、质量控制点设置表、强制性条文执行计划等,并在开工前督促施工单位建立健全项目质量和安全管理体系、审核施工组织设计和作业指导书、核查特种作业人员有效性、分包单位资质等开工准备并对施工单位进行了开工前的交底。

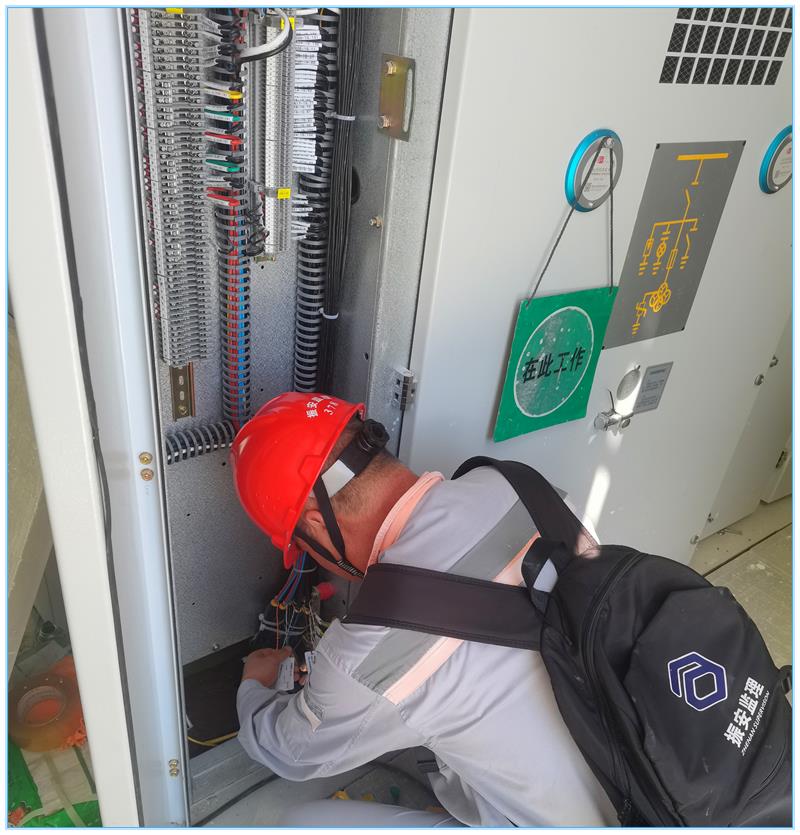

施工过程中严格对原材料、构配件、设备质量进行把控,项目所用材料均完成进场报审,三证齐全,见证主要材料现场取样、审查送检报告合格。监控日常作业现场的质量和安全,检查WHS实施情况,对材料取样、物资开箱等工序进行见证、对混凝土浇筑及电缆附件制作工序实施旁站,组织或参加隐蔽工程、检验批、分项及分部工程验收,形成WHS检查记录表共计54份。检查强制性条文实施情况,形成强制性条文28份。
监理人员日常做好安全监理工作。检查施工现场安全文明施工预控措施实施情况,创造良好和规范的安全文明施工环境,使本工程施工过程安全始终处于受控状态,杜绝人身伤亡事故。
对进度方面,审查工程款,严格工程变更,确保造价控制;同时加强合同管理,避免合同纠纷和索赔事件;严格执行阶段初检和竣工初检,对初检发现的问题已督促施工单位按整改要求及时进行了处理,以旁站、巡视、见证等工作方式对本工程施工的全过程进行了有效地监控,从而保证了本工程所完成部分的项目质量符合有关规程、规范、设计文件及承包合同要求,技术质保资料和记录齐全。经综合评定,本工程的施工质量符合合同、设计和验收规范的要求。
参建单位:
建设单位:海南电网有限责任公司建设分公司;
设计单位:福建中天电力咨询有限公司;
监理单位:安博体育首页(中国)有限公司;
施工单位:湖南龙飞电力建设有限公司。
撰写人:王有超
