110kV古河变电站出线工程顺利竣工投运

2020-07-14     来源:未知    点击:1443次
        为满足大化县中部负荷发展需要,保证110kV古河变电站电力送出,优化35kV完架结构,缩短供电半径,提高供电能力及供电可靠性,110kV古河变电站出现工程将原古河~古文、原古河~六也35kV线路从35kV古河站改接入110kV古河站,形成新的古河~古文、古河~六也35kV线路。同时,为合理规划古河站35kV进出线走廊,避免线路交叉,本工程结合同期建设的古河至都阳35kV线路工程出线情况对古河站出线线路走廊进一步优化,将原35kV河古线退运,利用其出线间隔及出线段电缆和原35kV古雅线出线间隔及出线段电缆改接出线。

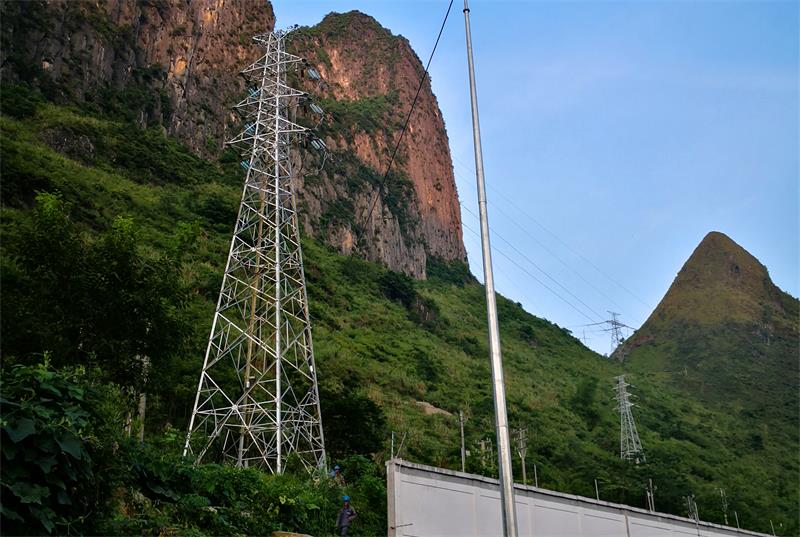

       工程概况:工程线路长度1.703km,其中新建双回路共塔双侧挂线架设段线路长约0.884km,利用已建双回路塔双侧挂线段线路长约0.118km,新建单回路塔架设段线路长约0.541km,利用已有双回路电缆改接段线路长约0.16km;新建双回路铁塔5基,新建单回路铁塔1基。

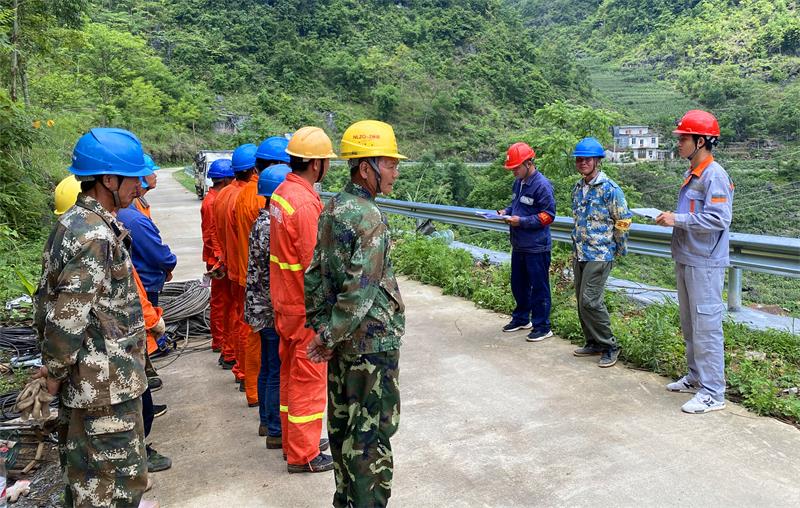

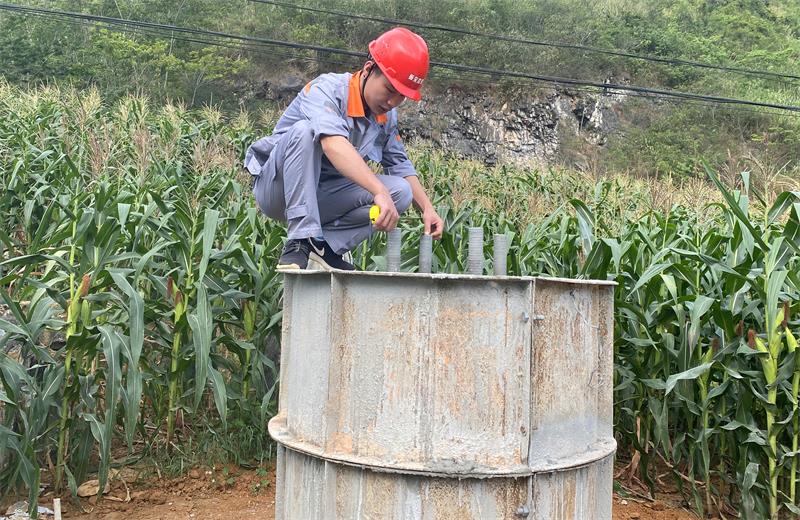

       工程建设初期,受新冠肺炎疫情影响,施工单位于4月15日正式进场,但于原定计划2020年6月30日前完成竣工投运的工期要求来说,时间紧任务重。进场初期,我公司监理人员即与施工人员同进退、共进出,基础开挖完成即进行基础验槽,督促施工单位及时完成基础浇筑。同时积极为施工单位出谋划策,因本工程1#铁塔需在停电后,迁改原35kV古雅线,并在原35kV古雅线02+3#塔原址上拆除旧塔,重新制作基础并组立新塔,在原计划停电时间内完成迁改线、拆塔、组塔,任务繁重。同时,该工程多处跨越同一条线路,我司监理人员与施工单位深入现场勘察,合理安排停电时间,多点同时施工,尽量减少停电时间,提出迁改、转供电等方案,尽量于35kV古河站停电期间,涉及到的35kV古文站、35kV都阳站、35kV雅龙站能从其他方向供电;同时停电前做好准备工作,停电施工过程中施工、监理、调试、运行单位紧密配合,验收工作穿插于停电施工过程中。2020年6月17日至2020年6月28日,在连续12天的停电高强度施工后,于2020年6月28日晚11时20分,110kV古河变电线出线工程送电成功,核相正确,正式圆满投运。
        工程参建单位:
        建设单位:广西电网有限责任公司河池供电局
        设计单位:广西蓝川设计有限公司
        监理单位:安博体育首页(中国)有限公司
        施工单位:广西河池创元有限责任公司





撰稿人:韦栋
