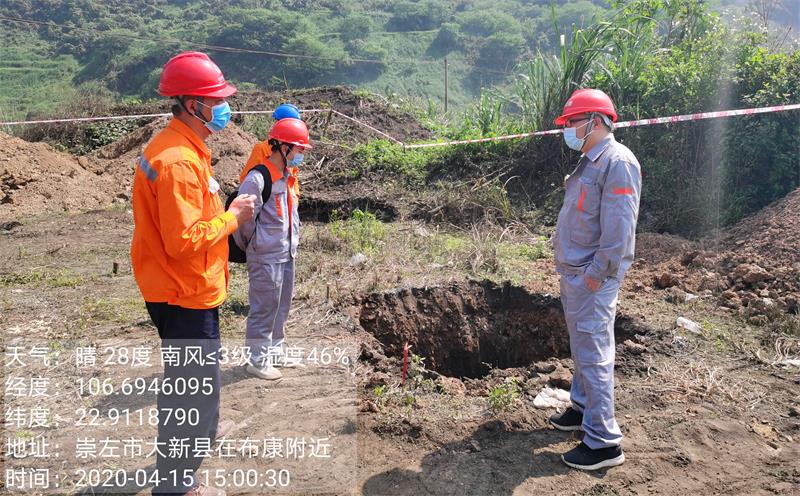

中信大锰大新锰矿分公司地采供电系统工程启动开工
2020-04-24 来源:未知 点击:901次
公司承接监理的中信大锰矿业有限责任公司大新锰矿分公司地采供电系统工程于2020年4月11日正式开工。本工程工期紧、任务重,计划于2020年6月20日10kV B段投入运行,2020年7月30日完成35kV地采变电站、35kV线路、10kV C、D段投入运行。
工程规模:
1、35kV线路部分:
线路起迄点:线路起自110kV大锰变电站,终至35kV地采变电站。线路长度为2.906km,其中架线长度为2.676 km,电缆长度:0.23km。
2、10kV线路部分:
10kV线路分为三段线路: B段线路,C段线路,D段线路
B段线路起迄点:线路起自大新锰矿分公司第一矿山北面山.上的原有10kV双回路铁塔,止于规划工人新村西南面的地采10kV双回线26#铁塔。B段线路于XJB4塔采用电缆下塔,将双回路线路T接入大宝铁合金厂的变压器。路长度为2.750km。
C段线路起迄点:线路起自10kV地采Ⅱ回线19号杆,止于第一矿山北面的JB2塔。路长度为1.783km。
D段线路起至地采站10kV馈线4、馈线5开关柜,止于XJB5塔。线路电缆长度为0.1km,架空线路长度为0.24km。
3、变电站部分
(1)变压器:本期按终期一次建成,1×10MVA;
(2)35kV:新建35kV出线柜1面,主变进线柜1面,母线PT柜1面;
(3)10kV及站用变:新建出线柜5面,电容器出线柜1面,主变进线柜1面,母线PT柜1面,本期站内不设站变;
(4)无功补偿:新建户外框架式电容器组1套,容量为1200kvar。

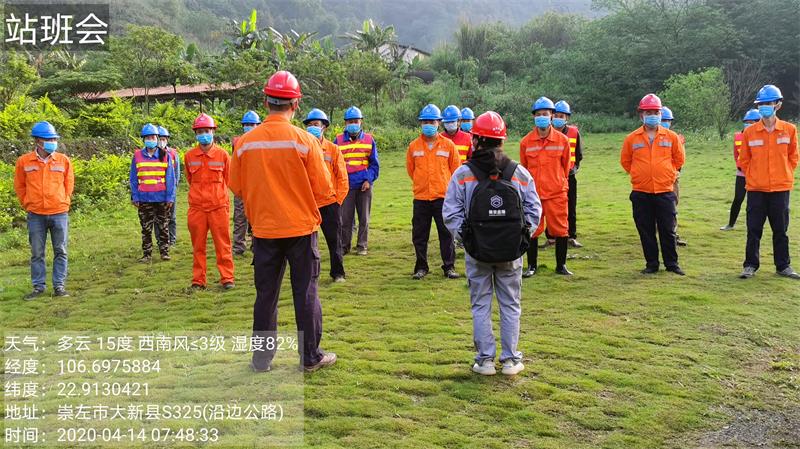

针对本工程的特点,公司立即抽调人员组建监理项目部,并要求监理项目部积极与建设单位、施工单位、设计单位加强过程沟通,主观能动性的开展监理工作,全力做好工程监理服务,并按国家验收标准规范,对工程安全、质量、进度进行严格的管控,切实有效的履行监理职责。
参建单位:
业主单位:中信大锰矿业有限责任公司大新锰矿分公司
设计单位:中国葛洲坝集团电力有限公司
监理单位:安博体育首页(中国)有限公司
施工单位:广西华网电气有限公司
1、35kV线路部分:
线路起迄点:线路起自110kV大锰变电站,终至35kV地采变电站。线路长度为2.906km,其中架线长度为2.676 km,电缆长度:0.23km。
2、10kV线路部分:
10kV线路分为三段线路: B段线路,C段线路,D段线路
B段线路起迄点:线路起自大新锰矿分公司第一矿山北面山.上的原有10kV双回路铁塔,止于规划工人新村西南面的地采10kV双回线26#铁塔。B段线路于XJB4塔采用电缆下塔,将双回路线路T接入大宝铁合金厂的变压器。路长度为2.750km。
C段线路起迄点:线路起自10kV地采Ⅱ回线19号杆,止于第一矿山北面的JB2塔。路长度为1.783km。
D段线路起至地采站10kV馈线4、馈线5开关柜,止于XJB5塔。线路电缆长度为0.1km,架空线路长度为0.24km。
3、变电站部分
(1)变压器:本期按终期一次建成,1×10MVA;
(2)35kV:新建35kV出线柜1面,主变进线柜1面,母线PT柜1面;
(3)10kV及站用变:新建出线柜5面,电容器出线柜1面,主变进线柜1面,母线PT柜1面,本期站内不设站变;
(4)无功补偿:新建户外框架式电容器组1套,容量为1200kvar。
业主单位:中信大锰矿业有限责任公司大新锰矿分公司
设计单位:中国葛洲坝集团电力有限公司
监理单位:安博体育首页(中国)有限公司
施工单位:广西华网电气有限公司
撰稿人:陆靖钦
