柳州碧桂园悦府110kV高压线迁改工程竣工
2019-05-21 来源:未知 点击:1427次
公司监理项目:碧桂园悦府110kV高压线迁改工程,2018年5月20日开工。在各参建单位的共同努力下,克服重重困难,于2019年4月16、17日通过柳州供电局输电管理所验收。停电工作于2019年4月21日进行,5月6日全部工作完成并投产。

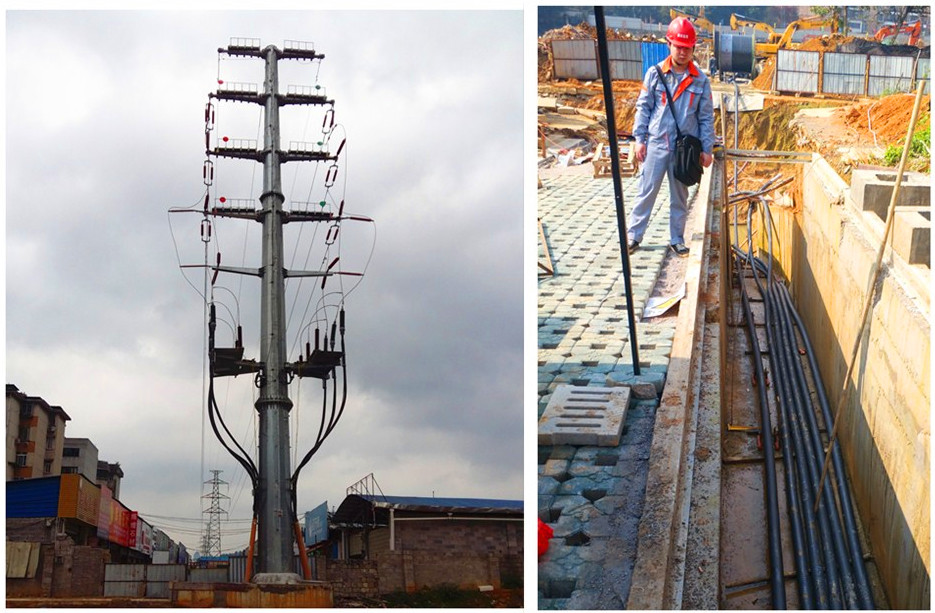

![](/uploads/allimg/190521/1-1Z5210ZT0.jpg)
建设规模:从柳州市鱼峰区鸡喇变电站出线,杆号24#-27#采取电缆下地方案进行迁改。
建设单位:柳州市盛源碧桂园房地产开发有限公司
本工程地处柳州市鱼峰区龙泉路,线路迁改部分位于市区,由于施工点位于道路主干道、人行道,采用下地电缆方案进行改造,地下供水、排污、燃气、通信管道及原有电力管道纵横交错,存在一定施工难度,需施工单位提前进行实地勘察,探明地下管道走向。因110kV线路为柳州供电局重要线路,停电工作涉及面比较广,需提前办理相关停电手续。

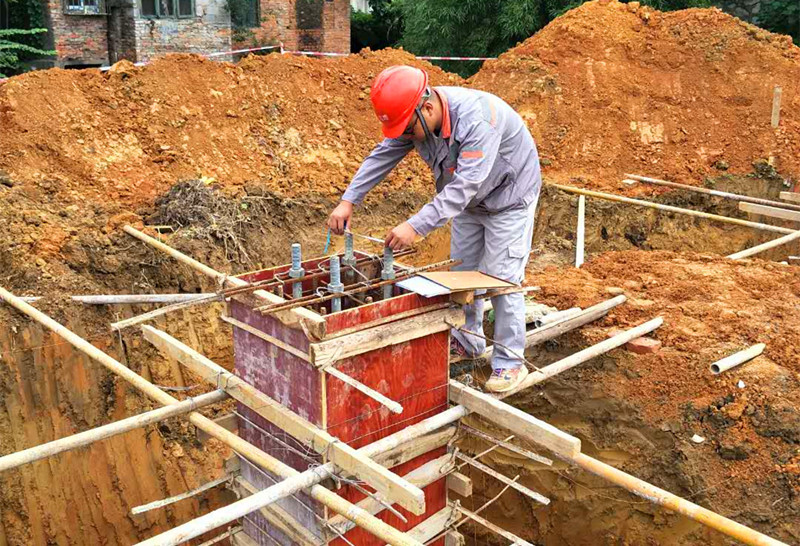

![](/uploads/allimg/190521/1-1Z5210ZT1.jpg)

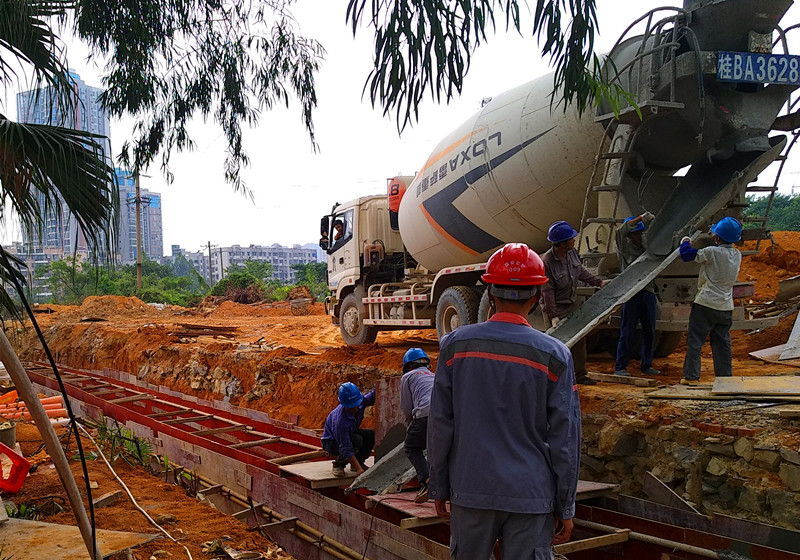

本工程监理项目部,以公司副总工蒋洪贵为项目总监,并安排有经验的监理人员。对材料进场、隐蔽工程、基础浇筑、铁塔组立进行全程跟进。施工过程中监理人员全面履行工作职责,对工程质量、安全、进度等严格把关,对出现的问题积极参与协调。
![](/uploads/allimg/190521/1-1Z5210ZT0.jpg)
![](/uploads/allimg/190521/1-1Z5210ZT0-50.jpg)
建设单位:柳州市盛源碧桂园房地产开发有限公司
本工程地处柳州市鱼峰区龙泉路,线路迁改部分位于市区,由于施工点位于道路主干道、人行道,采用下地电缆方案进行改造,地下供水、排污、燃气、通信管道及原有电力管道纵横交错,存在一定施工难度,需施工单位提前进行实地勘察,探明地下管道走向。因110kV线路为柳州供电局重要线路,停电工作涉及面比较广,需提前办理相关停电手续。
![](/uploads/allimg/190521/1-1Z5210ZT1.jpg)
![](/uploads/allimg/190521/1-1Z5210ZT1-50.jpg)
撰稿人:晏铭
