公司组织220kV红渡变110kV配套送出工程铁塔监理初检
2019-03-18 来源:未知 点击:893次
为确保工程质量,确保能够按照业主进度计划要求及时转入放紧线施工工作,2019年03月13日,根据监理工作程序,在施工单位自检合格的基础上,公司组织经验丰富的输电线路专业监理人员配合监理项目部对220kV红渡(虎山)变电站110kV配套送出工程杆塔分部工程开展监理初检工作。

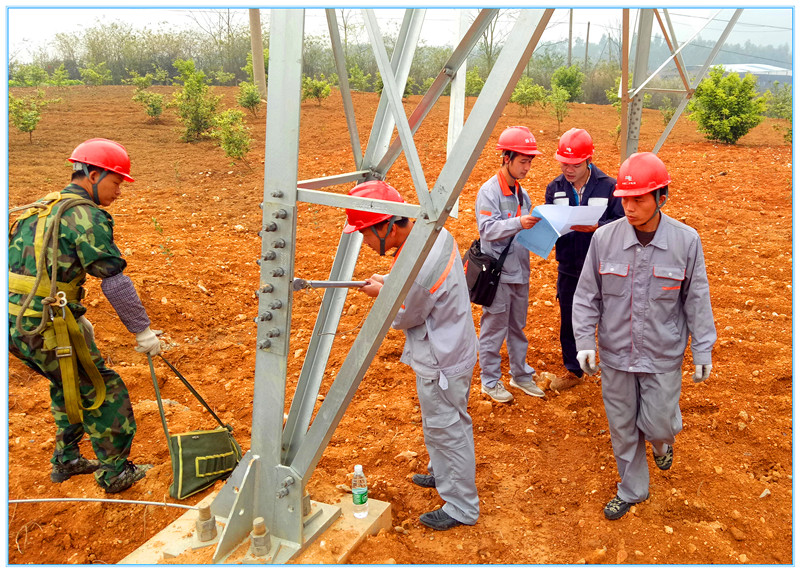

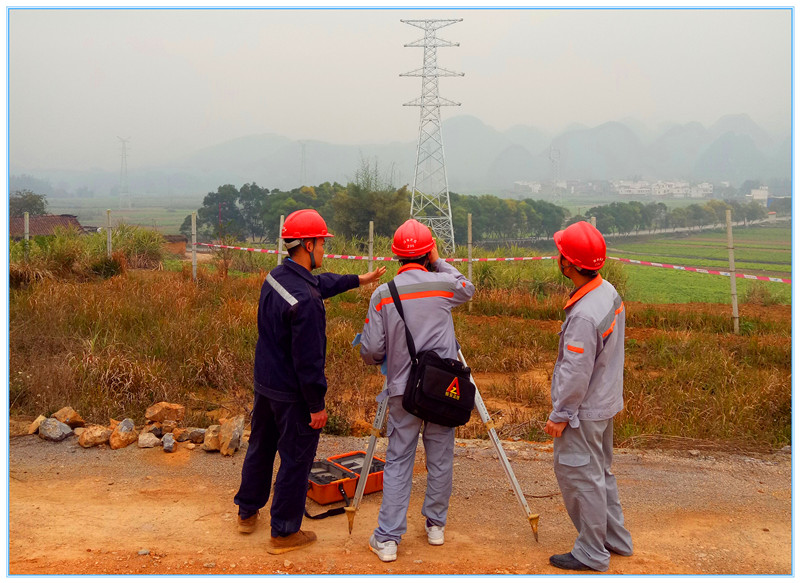

现场检查按照初检方案使用经纬仪对铁塔倾斜度进行测量,使用力矩扳手对螺栓紧固程度进行检测,经检查验收,转角塔、终端塔向外角预偏符合设计要求,直线塔结构倾斜在规范允许误差范围内,普通螺栓、防盗紧固到位且无遗漏,螺杆穿向符合规范要求,脚钉安装符合设计要求;初检过程中发现所有铁塔防坠落装置尚未安装及个别铁塔缺件的缺陷,要求施工单位在业主组织验收前完成消缺工作。另外对施工单位提交的自检报告及相应的质量控制资料进行检查,经检查,相关资料齐全,签字齐全,验收申请编审符合要求,经施工单位自检合格及监理初检合格,同意报请业主项目部组织相关单位开展转序验收。
工程概况:220kV虎山(红渡)变电站110kV配套送出工程线路总长12.82km,其中单回路直线塔23基,单回路转角塔9基,双回路直线塔2基,双回路转角塔11基,共新建铁塔45基。
工程建设单位为广西电网有限责任公司来宾供电局,计划2019年04月30日前竣工投产。
![](/uploads/allimg/190318/1-1Z31Q04941.jpg)
工程概况:220kV虎山(红渡)变电站110kV配套送出工程线路总长12.82km,其中单回路直线塔23基,单回路转角塔9基,双回路直线塔2基,双回路转角塔11基,共新建铁塔45基。
工程建设单位为广西电网有限责任公司来宾供电局,计划2019年04月30日前竣工投产。
![](/uploads/allimg/190318/1-1Z31Q04942.jpg)
撰稿人:林德锋
