500kV柳中甲线49#铁塔迁移工程竣工
2019-01-21 来源:未知 点击:1201次
公司监理项目:500kV柳中甲线49#铁塔迁移工程,2018年7月3日开工。在各参建单位的共同努力下,工程进展顺利,7月土建部分全部完成,9月铁塔49#、49+1#组立完成,并分别于2018年7月26日、9月12日通过柳州供电局输电管理所验收。停电工作于2018年12月16日进行,12月30日全部工作完成并投产。
建设规模:工程线路迁改区段起源于原500kV柳中甲线47#塔,终至52#塔,迁改线路总长2.322km。更换原47#-50#段导线和普通地线约1.437km及金具串,更换原48#-52#段OPGW光缆约2.172km及金具串,新架线0.885km。
建设单位:广西西江集团红花二线船闸有限公司
工程49#塔位于红花水利枢纽二线船闸航道扩建范围边缘,临近柳江,为保证航道扩建的顺利进行及电网安全运行,需对铁塔进行紧急迁移。时间紧、任务重,我公司接到任务后高度重视,以公司副总工蒋洪贵为项目总监,并安排有经验的监理人员对材料进场、隐蔽工程、基础浇筑、铁塔组立进行全程跟进。施工过程中监理人员全面履行工作职责,对工程质量、安全、进度等严格把关,对出现的问题积极参与协调。

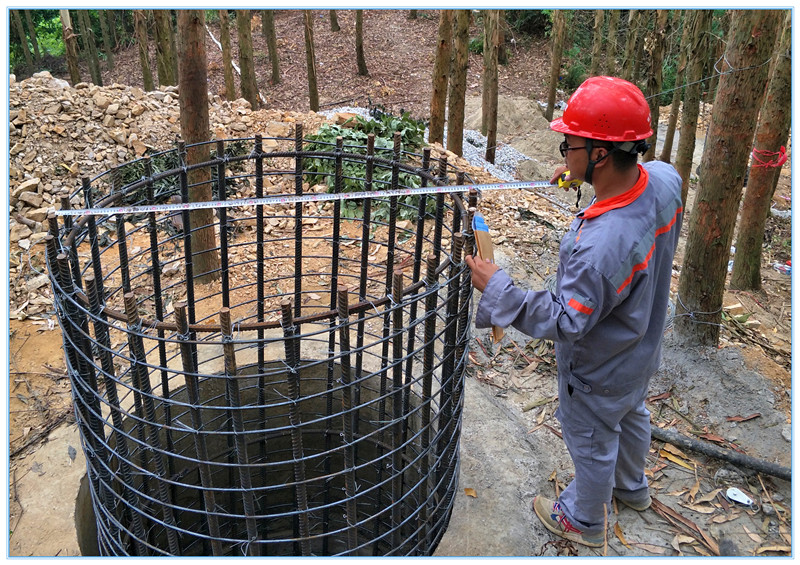

隐蔽工程(钢筋笼)验收

基础浇筑旁站及检查
建设单位:广西西江集团红花二线船闸有限公司
工程49#塔位于红花水利枢纽二线船闸航道扩建范围边缘,临近柳江,为保证航道扩建的顺利进行及电网安全运行,需对铁塔进行紧急迁移。时间紧、任务重,我公司接到任务后高度重视,以公司副总工蒋洪贵为项目总监,并安排有经验的监理人员对材料进场、隐蔽工程、基础浇筑、铁塔组立进行全程跟进。施工过程中监理人员全面履行工作职责,对工程质量、安全、进度等严格把关,对出现的问题积极参与协调。
隐蔽工程(钢筋笼)验收
基础浇筑旁站及检查

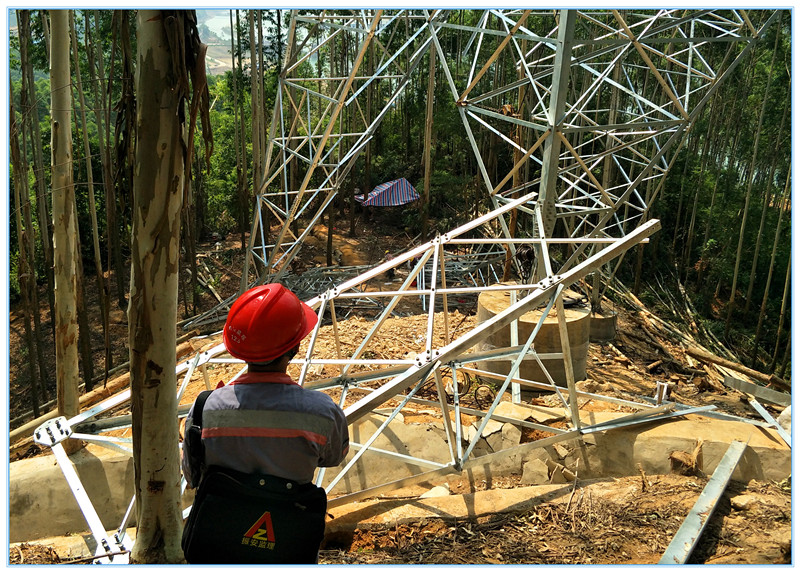

铁塔组立现场检查

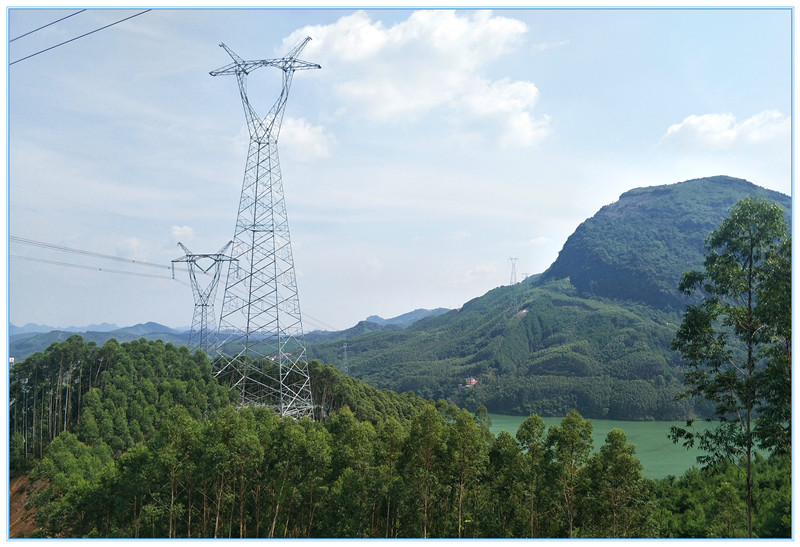

49#铁塔(全高93.6米)

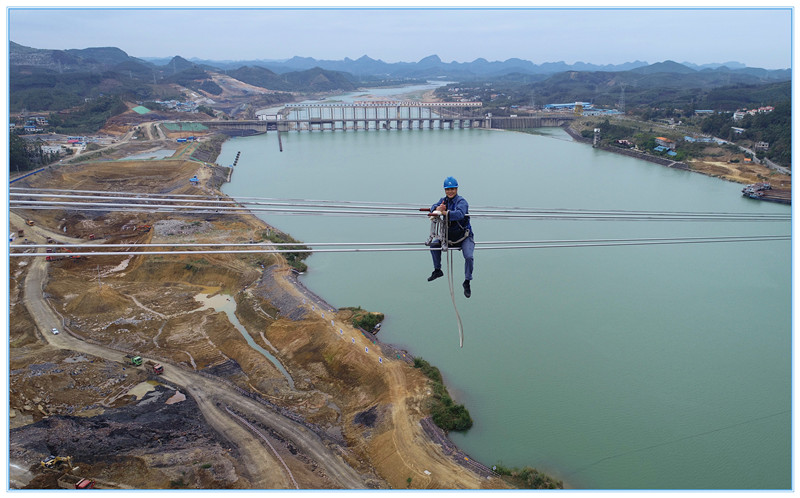

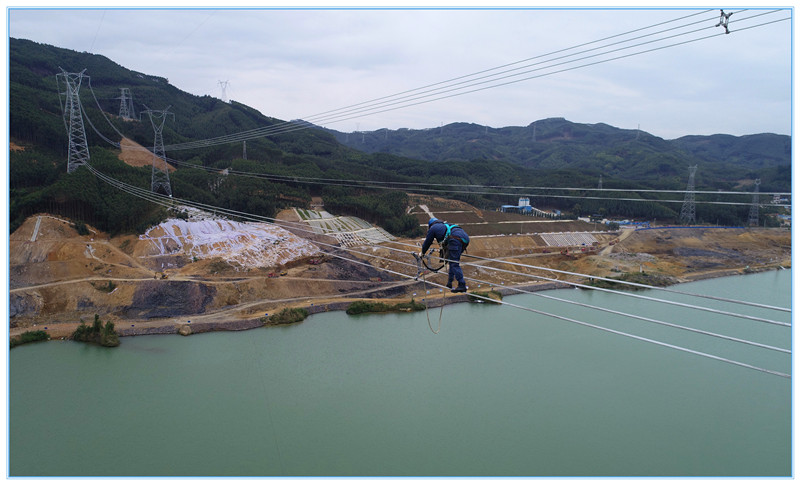

柳州局输电线路班走线验收
晏铭 撰稿
